Berapa Lama Membuat Kapal Phinisi? Estimasi Realistis per Ukuran (dan Kenapa Sering Molor)

Berapa Lama Membuat Kapal Phinisi? Estimasi Realistis per Ukuran (dan Kenapa Sering Molor)

Berapa lama membuat kapal phinisi? Berdasarkan estimasi industri yang beredar di galangan Bulukumba dan Tana Beru — tidak ada data resmi, ini angka dari pengamatan lapangan dan laporan pembuat kapal — phinisi ukuran sekitar 20 meter membutuhkan 8 sampai 12 bulan dari peletakan lunas hingga peluncuran lambung. Kapal 30 meter biasanya butuh 12 sampai 18 bulan. Yang berukuran 40 meter ke atas, hitung-hitungan realistisnya 18 sampai 24 bulan, dan bisa mencapai tiga tahun kalau superstrukturnya kompleks. Itu pun baru lambungnya saja. Fit-out — mesin, sistem kelistrikan, interior, navigasi — menambah berbulan-bulan lagi, dan biasanya dikerjakan di tempat berbeda sama sekali.

Angka-angka di atas sering disebut oleh galangan dan konsultan naval, tapi nyaris tidak ada yang pernah memverifikasinya secara sistematis. Satu kasus yang benar-benar terdokumentasi memberikan gambaran berbeda: Dunia Baru, phinisi 51 meter milik Mark Robba, membutuhkan delapan tahun dari kontrak awal hingga kapal siap beroperasi. Lambungnya dibangun di Sulawesi oleh 20 pengrajin Konjo, lalu ditarik sejauh 1.500 mil ke Bali untuk proses fit-out selama lima tahun. Delapan tahun. Bukan delapan bulan.

Ini bukan anomali yang perlu ditakuti — tapi ini adalah cermin jujur tentang apa yang bisa terjadi ketika sebuah proyek kehilangan kendali. Di halaman ini, kita bedah estimasi per ukuran, penyebab keterlambatan yang paling sering terjadi, dan langkah-langkah konkret yang bisa Anda ambil sebelum proyek Anda menjadi cerita peringatan berikutnya.

Estimasi Waktu Pembangunan per Ukuran Kapal

Tabel berikut merangkum estimasi yang beredar di industri. Sekali lagi: tidak ada data resmi, tidak ada registri galangan nasional yang melacak durasi proyek. Semua angka ini bersumber dari laporan tidak resmi galangan, konsultan, dan cerita pemilik kapal. Gunakan sebagai titik awal perencanaan, bukan janji.

Ukuran Kapal Fase Lambung + Superstruktur Dasar Fit-out Tambahan (estimasi) Total Realistis Catatan
~20 meter 8–12 bulan 2–4 bulan 10–16 bulan Open-trip / operasi lokal, fit-out sederhana
~30 meter 12–18 bulan 3–8 bulan 15–26 bulan Liveaboard mid-range, 4–6 kabin; fit-out sering di Bali/Surabaya
~40 meter 18–24 bulan 6–12 bulan 24–36 bulan Superstruktur kompleks bisa mendorong ke 3 tahun lambung saja
50 meter ke atas 24–36 bulan 12–60 bulan 3–8 tahun Dunia Baru (51m) = 8 tahun total [terverifikasi, Boat International]

Satu hal yang sering luput dari kalkulasi pemilik pertama kali: lambung itu hanya awalnya. Untuk kapal charter berkelas, biaya dan waktu fit-out bisa melampaui biaya lambung itu sendiri. Kasus Dunia Baru sangat ilustratif — hull dan superstruktur dikontrak seharga USD 130.000 dari pengrajin Konjo (ditambah USD 100.000 baut dan pengikat yang tidak masuk dalam kontrak awal). Tapi total proyek akhirnya diperkirakan sekitar enam kali lipat dari anggaran awal USD 1 juta. Lima tahun pengerjaan fit-out di Bali, dengan standar ABYC, itulah yang menghabiskan sebagian besar uang dan waktu.

Di Mana Kapal Dibangun — dan Mengapa Itu Penting untuk Jadwal

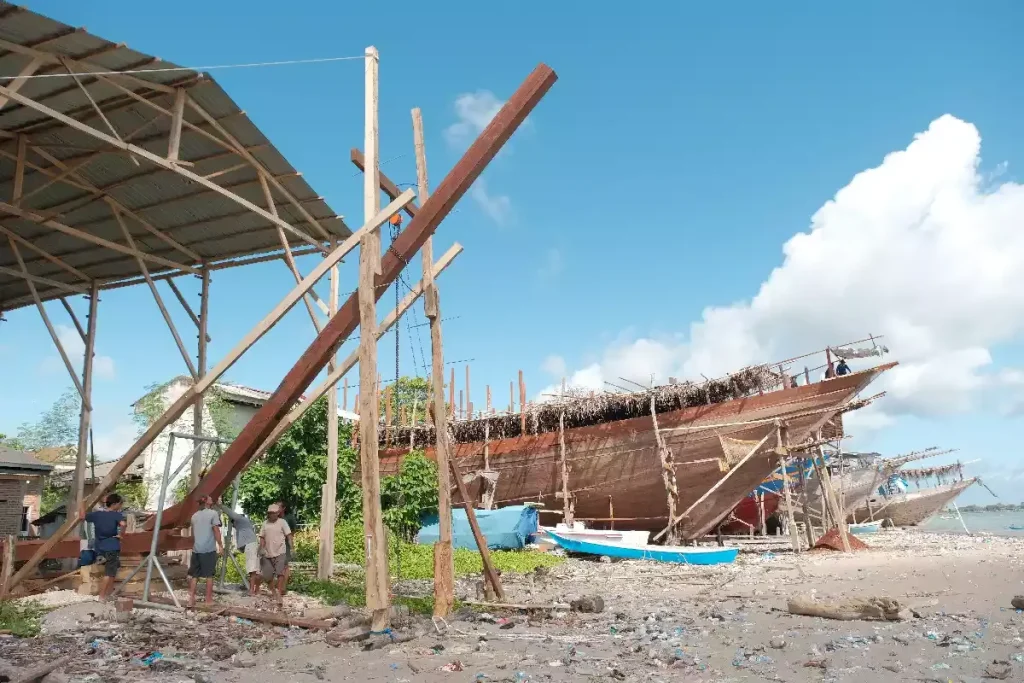

Sebagian besar lambung phinisi dibangun di pantai Tana Beru, Ara, atau Bira di Kabupaten Bulukumba, Sulawesi Selatan. Ini pusat hidup tradisi yang diakui UNESCO pada 2017 — bukan kapalnya yang diakui, melainkan seni pembuatannya, pengetahuan dan praktik sosial yang diwariskan secara lisan oleh panrita lopi (pemimpin sekaligus perancang sekaligus pemimpin ritual).

Yang tidak banyak disebut dalam brosur galangan: setelah lambung diluncurkan, kapal hampir selalu ditarik atau dilayarkan ke tempat lain untuk fit-out. Bali (Serangan atau Benoa), Surabaya, dan Jakarta adalah tujuan umum untuk pemasangan mesin, sistem, dan interior. Lamima — yang sering disebut-sebut sebagai phinisi kayu terbesar di dunia pada 65 meter — lambungnya dibangun di Sulawesi tapi fit-out-nya diselesaikan di Thailand oleh Italthai, bukan di Bali.

Perpindahan lokasi ini punya implikasi langsung terhadap jadwal. Proses pengiriman sendiri butuh waktu. Kadang ada antrean di galangan tujuan. Kadang ada birokrasi dokumen. Artinya, bahkan kapal yang “selesai” di Sulawesi masih bisa menunggu berbulan-bulan sebelum fit-out dimulai.

Lima Penyebab Keterlambatan yang Paling Sering Terjadi

Keterlambatan 6 hingga 18 bulan di luar jadwal awal adalah hal yang umum dilaporkan — ini estimasi industri, bukan statistik resmi. Berikut akar penyebabnya yang paling sering muncul.

1. Pasokan Kayu yang Tidak Pasti

Kayu ulin (Eusideroxylon zwageri) — tulang punggung lunas dan rangka struktural kapal phinisi — semakin langka dan penggunaannya kini dikendalikan secara hukum. Sumbernya dari Kalimantan dan Sulawesi, dan karena statusnya yang terkontrol, pengadaan tidak bisa dijadwalkan dengan presisi seperti membeli material pabrik. Ketika kiriman kayu terlambat atau tidak memenuhi spesifikasi, seluruh lini pembangunan terhenti. Kayu teak untuk dek dan interior, serta bitti (Vitex cofassus) untuk papan lengkung, lebih mudah didapat — tapi ulin untuk bagian struktural utama adalah variabel yang sering menjadi bottleneck.

Hal lain yang jarang dibahas: kayu yang belum cukup kering akan menyusut dan bergerak setelah kapal diluncurkan. Kapal yang terburu-buru dibangun dengan kayu segar bisa mengalami kebocoran, lengkungan dek, dan peningkatan biaya perawatan di tahun-tahun pertama.

2. Cuaca dan Ritme Tradisional

Galangan di pesisir Bulukumba tidak beroperasi di luar ritme alam dan tradisi. Musim hujan bisa memperlambat pengeringan dan finishing. Ada upacara peletakan lunas dengan sesajen, dan prosesi peluncuran — annyorong lopi, mendorong kapal bersama-sama ke laut dengan doa dan ritual — yang tidak bisa digeser sembarangan untuk mengejar tenggat komersial. Ini bukan hambatan, ini adalah bagian dari apa yang membuat produk akhirnya autentik. Tapi pemilik yang datang dengan jadwal ketat tanpa memahami konteks ini akan merasakan frustrasi yang tidak perlu.

3. Sengketa Pembayaran dan Kontrak yang Lemah

Pola pembayaran tradisional di galangan Bulukumba dulunya berbasis kepercayaan lisan. Kontrak modern umumnya menggunakan uang muka sekitar 20–30 persen saat peletakan lunas, kemudian pembayaran bertahap di titik-titik kemajuan seperti pemasangan rangka, pelapisan papan, dek, dan peluncuran — meski ini tidak terstandarisasi dan sangat bervariasi antarproyek. Ketika pembayaran terlambat dari pihak pemilik, pekerjaan berhenti. Ketika interpretasi kemajuan berbeda antara pemilik dan panrita lopi, sengketa bisa membekukan proyek berbulan-bulan.

Kasus Dunia Baru menggambarkan skenario yang lebih ekstrem: hull disita oleh pihak ketiga dalam sengketa lokal — oleh Robba disebut seperti tindakan “mafia” — dan akhirnya dibeli kembali melalui lelang dengan harga sekitar USD 40.000 setelah sebelumnya diminta tebusan USD 100.000. Kejadian ini bukan norma, tapi menggambarkan betapa rentan posisi pemilik tanpa kehadiran fisik atau perwakilan yang terpercaya di lokasi.

4. Scope Creep — Penambahan Fitur di Tengah Jalan

Scope creep adalah penyebab molor yang paling sulit diakui karena sebagian besar datang dari pemilik sendiri. Kabin tambahan. Dek yang diperlebar. Sistem hybrid yang baru diputuskan di tengah konstruksi. Perubahan layout ruang makan. Setiap perubahan yang terlihat kecil di atas kertas bisa berarti pembongkaran rangka yang sudah terpasang, pemesanan kayu tambahan, atau pengerjaan ulang yang membuang minggu-minggu kerja.

Panrita lopi bekerja tanpa cetak biru formal — dimensi, garis, dan scantling ditetapkan dari ingatan dan aturan tradisional yang diwariskan secara lisan. Ketika pemilik meminta perubahan substansial di tengah proyek, tidak ada dokumen teknis yang bisa dengan mudah direvisi. Negosiasi dilakukan langsung dengan pengrajin, dan konsekuensi waktu sering kali tidak sepenuhnya dipahami oleh kedua belah pihak sampai kerusakan sudah terjadi.

5. Fit-out yang Pindah Lokasi dan Antrean

Setelah lambung tiba di Bali atau Surabaya untuk fit-out, kapal masuk ke dalam antrian yang berbeda sama sekali. Galangan fit-out punya jadwal mereka sendiri. Subkontraktor untuk sistem kelistrikan, mesin, plumbing, dan interior bekerja bergiliran. Jika ada masalah di satu komponen — mesin yang terlambat tiba karena bea cukai, panel surya yang tidak sesuai spesifikasi, sistem navigasi yang memerlukan instalasi ulang — seluruh timeline bergeser.

Pemilik yang merencanakan kapal mereka “siap charter” dalam 18 bulan dari kontrak awal sering kali mendapati kapal mereka baru selesai di bulan ke-28 atau ke-32. Dan itu untuk kapal yang proyeknya relatif lancar.


Mempertimbangkan untuk memesan phinisi baru? Sebelum menandatangani apapun, ada baiknya bicara dengan pihak yang tidak menjual slot galangan. Gunakan formulir pertanyaan kami atau hubungi tim kami lewat WhatsApp untuk diskusi awal — tanpa tekanan, tanpa jadwal galangan yang perlu diisi.

Pola Keterlambatan: 6 hingga 18 Bulan di Atas Jadwal

Estimasi industri yang beredar menyebut keterlambatan 6 hingga 18 bulan sebagai sesuatu yang “umum dilaporkan”. Ini bukan angka yang bisa diverifikasi dari sumber tunggal yang andal — tapi polanya konsisten dengan cerita yang muncul di forum pelaut, grup Facebook Labuan Bajo, dan laporan sporadis dari pemilik kapal. Lebih mudah menemukan cerita proyek yang molor daripada yang selesai tepat waktu.

Mengapa angka itu penting secara praktis? Karena implikasi komersialnya nyata:

  • Charter yang dijual sebelum kapal jadi harus dibatalkan atau dimundurkan — dengan konsekuensi reputasi dan pengembalian uang.
  • Pendanaan yang dihitung berdasarkan jadwal operasional tertentu bisa menjadi tegang ketika kapal terlambat beroperasi 12 bulan.
  • Biaya pengawasan di lokasi — jika Anda menyewa seseorang untuk mengawasi pembangunan — membengkak seiring durasi yang memanjang.
  • Biaya fit-out di luar Sulawesi bisa terdampak oleh perubahan kurs jika komponen diimpor.

Kasus Terverifikasi: Dunia Baru — 51 Meter, 8 Tahun

Satu-satunya kasus dengan dokumentasi publik yang cukup rinci adalah Dunia Baru. Sumber utama: wawancara pemilik Mark Robba di Boat International.

Ukuran
51 meter
Kontrak lambung awal
USD 130.000 dari pengrajin Konjo Bulukumba
Baut dan pengikat (tidak termasuk dalam kontrak awal)
+USD 100.000
Anggaran awal total
~USD 1 juta
Estimasi biaya aktual akhir
~USD 6 juta (sekitar enam kali lipat — tidak diaudit secara publik)
Material lambung
800 m³ ulin dan teak
Kejadian di tengah proyek
Sengketa lokal, hull disita dan dibeli kembali melalui lelang
Perjalanan setelah peluncuran lambung
Ditarik 1.500 mil ke Bali
Durasi fit-out
~5 tahun di Bali, standar ABYC
Total durasi proyek
8 tahun
Rate charter saat ini
USD 140.000 per minggu (broker-listed)

Dunia Baru bukan representasi tipikal — ini proyek ultra-kompleks dengan komplikasi yang tidak biasa. Tapi ceritanya memberikan data konkret tentang sesuatu yang sering hanya dibicarakan dalam istilah samar: bahwa jarak antara angka di kontrak galangan dan total biaya serta waktu aktual bisa sangat besar.

Perbandingan: Jadwal Ideal vs Jadwal Nyata

Untuk memberi gambaran lebih jelas, berikut perbandingan antara apa yang sering dijanjikan dan apa yang lebih realistis untuk kapal 30 meter kelas charter:

Fase Jadwal “Optimis” (Versi Galangan) Jadwal Realistis (dengan Buffer)
Pengadaan kayu + persiapan 1–2 bulan 2–5 bulan
Peletakan lunas hingga pemasangan rangka 2–3 bulan 3–6 bulan
Pelapisan papan (planking) 3–4 bulan 4–7 bulan
Dek, superstruktur, penyelesaian lambung 2–3 bulan 3–6 bulan
Peluncuran + pengiriman ke lokasi fit-out 1 bulan 1–3 bulan
Fit-out (mesin, sistem, interior) 3–4 bulan 5–10 bulan
Sertifikasi + dokumen + sea trial 1 bulan 2–4 bulan
Total 13–17 bulan 20–41 bulan

Rentang yang lebar pada kolom “realistis” bukan karena tidak tahu — justru karena tahu. Proyek yang dikelola dengan baik dengan pengawas lapangan, kontrak milestone, dan tanpa perubahan besar di tengah jalan bisa mendekati batas bawahnya. Proyek yang berjalan tanpa pengawasan, dengan kontrak longgar, dan pemilik yang sering mengubah spesifikasi akan mendekati atau melampaui batas atas.

Cara Mitigasi: Empat Langkah yang Benar-Benar Beda

Kontrak Berbasis Milestone, Bukan Lump Sum Longgar

Kontrak dengan pembayaran yang dikaitkan pada pencapaian fisik yang terukur — bukan pada kalender — memberi insentif yang lebih sehat. Galangan mendapat uang ketika pekerjaan selesai secara nyata, bukan hanya karena bulan berganti. Definisikan milestone dengan jelas: rangka selesai dan diinspeksi, dek terpasang dan kedap air, mesin terpasang dan menyala, dan seterusnya. Ini juga memudahkan identifikasi dini ketika proyek mulai tertinggal.

Pengawasan di Lokasi — Orang, Bukan Laporan

Michael Kasten, naval architect yang mendesain beberapa phinisi paling dikenal termasuk Silolona dan Amandira, menulis di kastenmarine.com bahwa sebagian besar build phinisi tanpa pengawasan yang tepat menghasilkan hasil yang “sangat buruk, bahkan tidak aman” — itu kata-katanya, bukan saya. Memiliki seseorang yang hadir secara fisik di Bulukumba, yang memahami proses dan bisa berkomunikasi langsung dengan panrita lopi, adalah salah satu investasi paling produktif yang bisa dilakukan pemilik. Bukan untuk mengontrol setiap palu, tapi untuk mendeteksi masalah ketika masih bisa diselesaikan dengan biaya kecil, bukan ketika sudah menjadi rekonstruksi mahal.

Buffer Jadwal Komersial yang Jujur

Jangan jual charter sebelum kapal selesai. Ini terdengar jelas tapi sering dilanggar karena tekanan untuk menunjukkan “permintaan pasar” pada investor atau mitra. Ketika kapal terlambat 12 bulan dan ada 30 tamu yang sudah membayar deposit untuk trip yang belum bisa terjadi, Anda menghadapi masalah reputasi dan hukum sekaligus. Jadwal peluncuran komersial yang prudent: tambahkan minimal 6 bulan dari estimasi selesai paling optimis sebelum mulai menjual slot.

Pisahkan Anggaran Fit-out dari Anggaran Lambung

Kesalahan perencanaan yang paling umum: pemilik menganggarkan berdasarkan angka yang disebutkan galangan — yang biasanya mencakup lambung dan superstruktur dasar — lalu terkejut ketika fit-out membutuhkan anggaran yang sama besarnya atau lebih besar. Untuk kapal charter berkelas Barat, biaya lambung bisa menjadi kurang dari 15 persen dari total proyek. Rencanakan fit-out secara terpisah, dengan penawaran dari galangan di Bali atau Surabaya, sebelum menandatangani kontrak lambung.

Pertanyaan yang Sering Diajukan

Apakah bisa membangun phinisi lebih cepat dengan membayar lebih?

Sampai batas tertentu, ya — menambah jumlah pengrajin bisa mempercepat beberapa fase. Tapi ada batas fisik: proses pengeringan kayu, pengerasan sealant, dan curing tidak bisa dipercepat dengan uang. Dan menambah terlalu banyak tangan di proyek yang tidak terkoordinasi dengan baik bisa justru menimbulkan masalah kualitas. Kecepatan yang realistis lebih dipengaruhi oleh persiapan material di awal dan tidak adanya perubahan spesifikasi di tengah jalan.

Berapa lama fit-out kapal phinisi untuk standar charter internasional?

Untuk kapal 30–40 meter dengan standar yang memenuhi ekspektasi charter internasional — kamar mandi en-suite per kabin, AC, sistem navigasi modern, sistem selam, panel surya, genset cadangan — hitung antara 6 sampai 12 bulan fit-out setelah lambung tiba di galangan tujuan. Untuk standar superyacht seperti yang diterapkan pada Dunia Baru (standardisasi ABYC), bisa jauh lebih lama.

Apa perbedaan waktu pembangunan phinisi kayu ulin vs kapal modern?

Phinisi kayu dibangun dengan metode tradisional tanpa cetak biru formal — panrita lopi menentukan semua dimensi dari ingatan dan aturan yang diwariskan. Proses ini tidak lebih lambat dari sisi jam kerja, tapi lebih rentan terhadap keterlambatan berbasis material (pengadaan kayu) dan variasi musim. Kapal baja atau fiberglass modern bisa lebih mudah dijadwalkan karena material lebih terprediksi, tapi biaya dan teknik konstruksinya berbeda jauh.

Apakah keterlambatan proyek phinisi bisa diasuransikan?

Ada produk asuransi risiko konstruksi untuk vessel besar, tapi untuk build skala phinisi kecil-menengah di galangan tradisional, pilihan asuransi sangat terbatas. Risiko keterlambatan jarang bisa dialihkan ke asuransi dengan biaya yang masuk akal — cara paling efektif tetap mitigasi kontraktual (milestone payments, penalti keterlambatan yang jelas) dan pengawasan langsung. Konsultasikan dengan broker asuransi marine yang familiar dengan vessel Indonesia sebelum berasumsi ada produk yang bisa menutup risiko ini.

Bagaimana cara memilih galangan yang tepat di Bulukumba untuk proyek saya?

Tidak ada direktori galangan resmi dengan rekam jejak yang bisa diverifikasi publik. Praktisi berpengalaman — termasuk Kasten Marine yang pernah menulis tentang ini — mengakui memiliki daftar pihak yang harus dihindari tapi tidak mempublikasikannya. Langkah paling prudent: kunjungi fisik Tana Beru dan Ara, lihat kapal yang sedang dibangun, tanya pemilik kapal yang sudah selesai tentang pengalaman mereka, dan pertimbangkan untuk melibatkan konsultan teknis independen sebelum menandatangani kontrak.


Kami membantu calon komisioner phinisi memahami apa yang tidak tercantum dalam brosur galangan. Tidak ada yang bisa membayar kami untuk mengubah apa yang kami tulis; jika Anda menggunakan bantuan kami dan melanjutkan dengan mitra atau operator tertentu, mereka mungkin membayar kami biaya referral tanpa biaya tambahan dari pihak Anda. Kirim pertanyaan lewat formulir kami atau hubungi tim kami melalui WhatsApp — kami biasanya merespons dalam satu hari kerja.
